常盤松中学校校舎増築事業

ページ番号1045659  更新日 令和8年3月16日

常盤松中学校校舎増築事業

 常盤松中学校区の生徒数増加に対応するため、令和8年度からの増築校舎の供用開始を目指し、良好な教育環境を確保します。

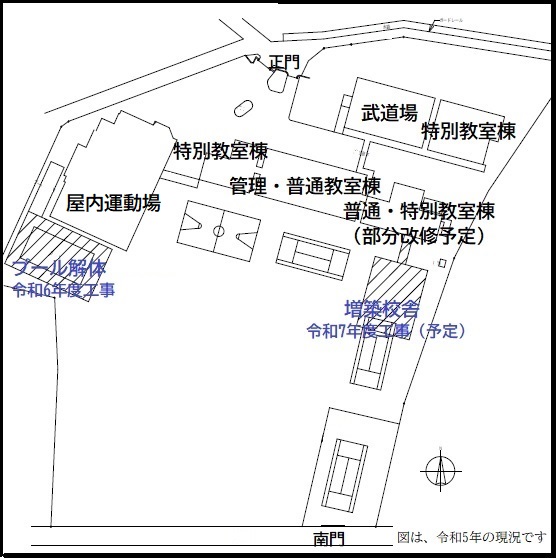

[画像]常盤松中学校増築事業の概要。予算額は、約2憶969万円です。(67.9 KB)

 この事業は、令和6年度から設計を行い、プールを解体し防火水槽を設置しました。令和7年度は校舎増築等の工事を行う継続事業です。

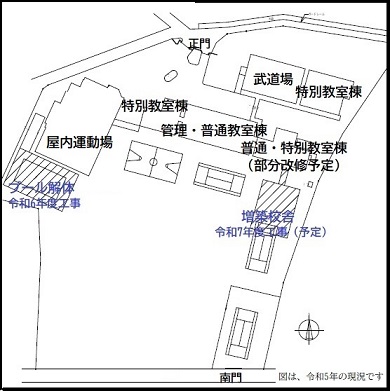

[画像]年次計画では、令和6年度はプール解体しました。令和7年度は校舎増築等を実施しました。(49.9 KB)

令和6年度は、既存屋外プールを解体し、防火水槽を整備しました。また、グラウンド利用の整備を行いました。

令和7年度は、普通教室を想定した校舎と渡り廊下を増築し、併せて既存の普通・特別教室棟接続部を改修する計画です。

学習環境に配慮して工事を進めていく予定ですが、工事中は何かと制限させていただくことがありますので、保護者、生徒の皆さんのご協力をお願いします。

令和7年度の計画について

令和7年度は、校舎の増築をはじめ、既存校舎と接続する渡り廊下の新設や関連する教室等の改修工事を行いました。

安全のために、約1年間校庭に仮囲いを施工して、校舎増築を行いましたが3月で工事が完成しました。

[画像]増築校舎のイメージ図(外観、教室内、廊下 実際の施工と異なる場合があります)(74.5 KB)

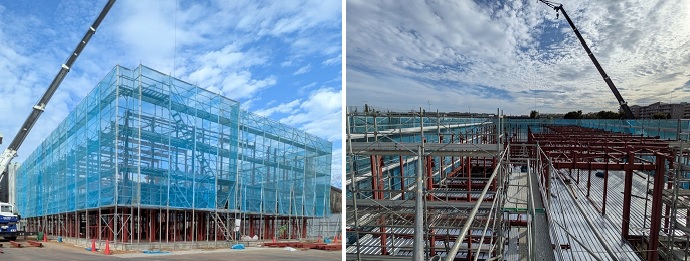

[画像]工事施工の様子 写真左は校庭から校舎方向、写真右は校舎3階から見下ろし(102.1 KB)

増築校舎は、賃貸借(リース方式)での入札の結果、立川ハウス工業と13年間のリース契約を締結しています。

[画像]増築校舎が完成しました(79.1 KB)

増築校舎、渡り廊下、既存校舎改修など、令和7年度の施工計画した工事が完成しました。

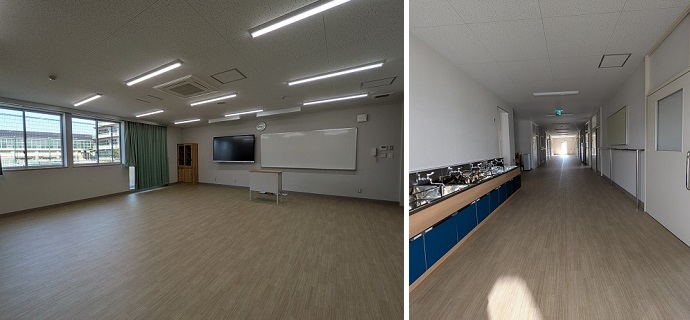

[画像]完成した内部の様子 教室と廊下(70.2 KB)

備品の整備を行い、新年度を迎えます。

令和6年度の工事について

既存屋外プール解体後防火水槽を整備し、その後グラウンド利用のための整備を行いました。

ご近隣の皆様方にはご迷惑をお掛けいたしましたが、無事終えることができました。

[画像]プール解体工事の様子 (工事中と完成写真)(78.6 KB)

このページには画像や添付ファイルへのリンクがあります。
画像をご覧いただく場合は、[画像]と記載されたリンクテキストをクリックしてください。
添付ファイルは、携帯端末ではご覧いただけません。パソコン版またはスマートフォン版サイトをご覧ください。

教育総務部 学校施設課
電話:04-7157-2755
ファクス:04-7150-0809
〒270-0192
流山市平和台1丁目1番地の1 第1庁舎2階

[0] 流山市|都心から一番近い森のまち [1] 戻る

Copyright (C) City Nagareyama Chiba Japan, All rights reserved.
